展会报名后如何倒排准备计划:从确认展位到开展日的任务时间表

展会报名确认后,最稳妥的做法不是从“准备宣传册”开始,而是先锁定开展日(记为 D日),再把合同、主办方要求、展位设计、物料生产、人员安排、客户邀约和物流运输逐项倒排。下面这套参展时间表适合已经确定参展、但还没有完整执行计划的企业团队使用;具体截止日期仍应以当届展会的参展手册、主办方通知和场馆规定为准。

参展团队制定展前倒排计划

一、先建立一张“D日倒排”总表

把开展日设为 D日,所有任务都用“D-多少天”或“D-多少周”表示。这样即使展会延期、展期调整或团队更换,也能快速重新计算节点。

建议先建立以下五类时间锚点:

  1. D日:正式开展时间

  2. 布展日:展位可以进场施工和摆放物料的时间

  3. 物流到场日:展品、宣传物料和设备必须抵达的时间

  4. 客户邀约节点:重点客户完成预约和二次确认的时间

  5. 撤展日:展品、样品和剩余物料的回运时间

参展项目的基本角色分工

角色 主要职责 关键交付物
项目负责人 统筹进度、预算、供应商和风险 总计划、周会纪要、风险清单
主办方对接人 确认参展手册、证件、用电、搭建和物流要求 官方截止日期与确认记录
市场或品牌负责人 设计传播主题、宣传物料和客户邀约 邀约名单、宣传内容、活动方案
展位设计与搭建负责人 完成设计、施工、现场搭建和验收 效果图、施工图、搭建清单
产品负责人 确定展品、样品、演示设备和讲解重点 展品清单、演示流程、报价资料
行政与人事负责人 安排人员、交通、住宿、证件和保险 人员名单、行程表、证件状态
物流负责人 负责包装、运输、报关或场馆交付 装箱单、运输单据、签收记录
销售负责人 组织客户邀约、现场接待和线索跟进 预约表、客户分级规则、跟进计划

如果团队人数较少,可以由一人兼任多个角色,但不要取消职责。每一项任务都应有一名明确的最终负责人,避免出现“市场以为销售会做、销售以为市场会做”的空档。

二、按阶段倒排参展准备

以下时间节点是通用模板,不是任何具体展会的官方安排。实际执行时,应将主办方公布的截止日期填入表格,并以更早的节点为准。

D-12周至D-8周:确认合同、规则和参展目标

这一阶段的任务重点,是把“已经报名”变成“可执行的参展项目”。

任务 负责人 需要确认或产出
核对参展合同、展位位置、面积和类型 项目负责人、主办方对接人 合同、展位图、费用明细
确认款项、发票、押金和增值服务 财务、项目负责人 付款记录、待付款清单
阅读参展手册和场馆规定 主办方对接人 截止日期总表
明确参展目标 管理层、销售负责人 预约数、有效线索数、重点客户数等指标
确定展品和展示重点 产品、销售、市场 展品初版清单和主推产品
评估展位是否需要特殊用电、网络、设备或租赁物品 设计、产品、行政 需求清单和申请节点
建立项目群、文件夹和版本规则 项目负责人 项目台账、联系人表、文件命名规则

此时至少要向主办方确认以下问题:

  • 展位的准确位置、尺寸、开口方向和相邻展位情况;

  • 标准展位与光地展位分别包含哪些基础设施;

  • 效果图、施工图、电路图和搭建资质材料的提交方式;

  • 布展、开展、撤展的具体时间窗口;

  • 展商证、搭建证、车辆证和临时证件的申请规则;

  • 用电、网络、吊点、压缩空气或其他特殊服务的申请方式;

  • 展品进馆、货运通道、卸货区和场馆收货规则;

  • 现场消防、安全、施工押金和垃圾清运要求;

  • 资料袋、会刊信息、展商简介等内容的提交节点。

不要只通过口头或即时通讯确认。重要事项应保留邮件、官方系统截图、参展手册页码或书面回复,便于后续追责和复核。

D-8周至D-6周:完成方案、预算和供应商锁定

这一阶段要把参展想法转化为可采购、可制作的方案。

1. 确定展位功能,而不只是视觉效果

展位设计至少应划分出以下区域:

  • 远距离可识别的品牌或企业信息区域;

  • 主推产品展示区;

  • 产品演示或体验区;

  • 一对一洽谈区;

  • 资料和礼品存放区;

  • 员工临时休息、充电和物料补给区;

  • 访客登记或线索录入位置。

设计评审时,重点检查动线和使用场景:

  • 观众从通道经过时,是否能快速看懂企业做什么;

  • 展品是否需要电源、网络、固定支架或持续运行;

  • 洽谈区是否有足够的私密性;

  • 现场人员是否会挡住主画面、产品或入口;

  • 物料补充和垃圾处理是否会影响观众动线;

  • 搭建方案是否符合主办方的高度、结构和消防要求。

2. 建立预算台账

预算不应只记录展位费和搭建费,还应覆盖:

  • 展位设计与搭建;

  • 额外用电、网络和设备租赁;

  • 展品、样品和宣传品制作;

  • 包装、仓储、运输、保险及可能的进馆服务费;

  • 人员交通、住宿、餐饮和当地通勤;

  • 展商证、活动费用和客户接待;

  • 摄影摄像、翻译或临时工作人员;

  • 备用金和延期、补印、临时采购费用。

每项费用都应标注“已确认、待报价、待审批或存在变动”,避免只做一个总数而无法判断超支来源。

3. 锁定外部供应商

对于搭建商、印刷商、物流商和设备租赁商,建议至少比较以下内容:

  • 交付时间和最晚确认时间;

  • 交付范围是否包含运输、安装、拆除和现场服务;

  • 修改次数和超期费用;

  • 材料规格、样品确认方式和验收标准;

  • 出现延期、损坏或尺寸不符时的补救方案;

  • 现场联系人和应急响应时间。

D-6周至D-4周:推进设计、物料和人员准备

进入制作阶段后,最重要的是控制版本和依赖关系。任何涉及文字、尺寸、产品参数和联系方式的内容,都应由指定人员统一审核。

展位和宣传物料

建议形成一张物料清单,并为每项物料设置状态:

物料 规格或用途 负责人 当前状态 最晚完成时间
展位画面 背景、侧板或吊楣 市场、设计 文案确认/设计中/待制作 D-4周左右
产品样机 现场展示或演示 产品负责人 待测试/已包装 D-3周左右
产品手册 面向现场领取 市场 待校稿/印刷中 D-2周左右
名片或二维码 联系方式和留资 销售、市场 待确认 D-2周左右
报价或解决方案资料 面向重点客户 销售、产品 待审核 D-1周左右
礼品和耗材 洽谈、接待和补给 行政 待采购/已入库 D-1周左右
演示设备 电脑、屏幕、样机和配件 产品、技术 待联调 D-1周左右

设计、施工和制作不能完全串行推进。展位尺寸确认后即可先做结构方案;主视觉定稿后再开始大货制作;产品样机和演示设备则应尽早进行压力测试。

人员安排

人员安排不只是统计参加人数,还要明确每个人在现场做什么:

  • 展位负责人:处理主办方、搭建商和突发事项;

  • 产品讲解人员:负责技术、功能和应用场景;

  • 销售接待人员:负责客户判断、报价和下一步安排;

  • 线索记录人员:负责扫码、录入、标签和资料完整性;

  • 机动人员:负责替岗、补给、临时拜访和现场协调。

同时确认人员证件、出行、住宿、轮班和用餐安排。若为跨境或需要特殊入场手续的展会,还应根据主办方和相关机构要求,提前核对证件、邀请函或其他材料,不要等到临近出发再处理。

展位设计与参展物料联合核对

D-4周至D-2周:集中完成邀约、生产和物流

这是任务最密集的阶段,建议每周至少进行一次项目例会;如果有搭建、跨区域运输或复杂演示,可改为每周两次。

客户邀约采用“三段式”

不要只发一次群发通知。可以按客户价值和沟通阶段安排:

  1. 首次邀约:说明展会、展位位置、展示重点和可预约时间;

  2. 重点客户确认:针对高价值客户安排具体日期、时间和负责人;

  3. 临近提醒:再次确认到场、联系人、预约地点和联系方式。

邀约表至少包含:

字段 用途
客户名称与联系人 避免现场找错人
客户来源与业务方向 便于分配接待人员
邀约状态 未联系、已发送、已回复、已预约、待确认
预约时间 避免多个客户冲突
重点需求 提前准备样品、报价或案例
现场负责人 确保有人接待
会后动作 报价、寄样、拜访或技术会议

物流和包装

物流安排要围绕“到场时间”倒排,而不是围绕“发货时间”顺排。建议明确:

  • 哪些物料必须提前运输,哪些可由员工随身携带;

  • 展品是否需要木箱、缓冲包装、防潮或防震;

  • 装箱单、收货信息和场馆联系人是否准确;

  • 货物到达后由谁签收、暂存和转运至展位;

  • 展后哪些物料回运、哪些现场消耗或处理;

  • 运输延误时,哪些物料可以在当地补充或替代。

包装箱外部应标明项目名称、展位号、箱号、联系人和“优先开箱”标识。重要文件和关键小件不要全部放入同一件托运行李或同一个物流箱。

D-2周至D-7天:进入“冻结版本”和全量验收

临近展会时,不宜继续无边界地改设计。建议在D-2周左右建立“冻结版本”,之后的变更必须由项目负责人确认,并评估对成本、交付和现场效果的影响。

此阶段重点完成:

  • 展位画面、宣传册、名片和二维码最终校对;

  • 产品样机、电脑、屏幕、转接头和电源适配器联调;

  • 演示账号、视频、数据和离线备份准备;

  • 参展人员培训,包括产品话术、客户筛选和线索录入;

  • 重点客户预约二次确认;

  • 物流单据、收货地址和签收联系人复核;

  • 展商证、搭建证、车辆证等状态检查;

  • 现场值班表、客户预约表和应急通讯录发布;

  • 为撤展和回运提前准备包装、标签和清单。

D-7天至D-1天:做一次“从出发到开展”的全流程演练

行前检查最好由不直接负责制作的人进行交叉复核,因为项目成员容易对自己熟悉的环节产生盲区。

物料检查

  • 展品和样机数量与清单一致;

  • 样品没有缺件、损伤或过期;

  • 宣传资料数量满足预计使用量,并留有备用;

  • 电脑、屏幕、播放器、连接线、插线板和转换器齐全;

  • 二维码、联系方式和落地页均可正常使用;

  • 纸笔、胶带、剪刀、扎带、清洁用品等现场耗材已准备;

  • 纸质清单和电子备份均可访问。

人员检查

  • 每位成员知道到场时间、职责和轮班安排;

  • 展位负责人掌握主办方服务台和现场联系人;

  • 销售人员了解重点客户及其预约时间;

  • 线索录入方式已经统一,避免有人记纸条、有人记手机、有人不记录;

  • 所有人知道迟到、替岗、客户投诉和设备故障的上报路径。

主办方最终确认

在出发前,再通过官方渠道确认:

  • 布展入口和进场时间是否有变化;

  • 展馆、展位或施工安排是否调整;

  • 证件领取地点和时间;

  • 货物是否已签收或仍在运输;

  • 电力、网络和租赁设备是否已下单;

  • 现场联系人和紧急电话;

  • 撤展、车辆进场和货物回运规则。

三、布展日:用“先结构、后物料、再验收”的顺序

布展不要一到现场就拆箱摆样品。推荐按以下顺序执行:

第一步:先检查展位边界和基础条件

项目负责人和搭建负责人共同确认:

  • 展位位置和尺寸;

  • 开口方向、相邻展位和通道;

  • 地面、墙体、灯具和基础设施;

  • 电源、网络和设备接口;

  • 展位结构是否与确认图一致;

  • 是否存在遮挡、倾斜、破损或安全隐患。

如有问题,应立即拍照、记录时间和影响范围,并向搭建商及主办方报告。

第二步:完成结构和设备安装

优先安装背景、灯具、屏幕、展架、洽谈桌椅和储物设施,再摆放产品和宣传资料。需要通电的设备应进行连续运行测试,而不是只确认“能开机”。

第三步:按开展动线摆放物料

从观众视角走一遍展位,检查:

  • 远处能否识别品牌和产品类别;

  • 主推产品是否位于容易看到的位置;

  • 洽谈区是否不会被通道打扰;

  • 资料是否方便拿取,但不会造成拥堵;

  • 隐藏的纸箱、备用物料和个人物品是否已收好;

  • 现场拍照、视频和演示是否符合主办方要求。

第四步:完成开馆前验收

用照片记录最终状态,并由项目负责人、搭建商和必要时的主办方联系人确认。验收记录至少包括时间、问题、责任人、处理期限和复核结果。

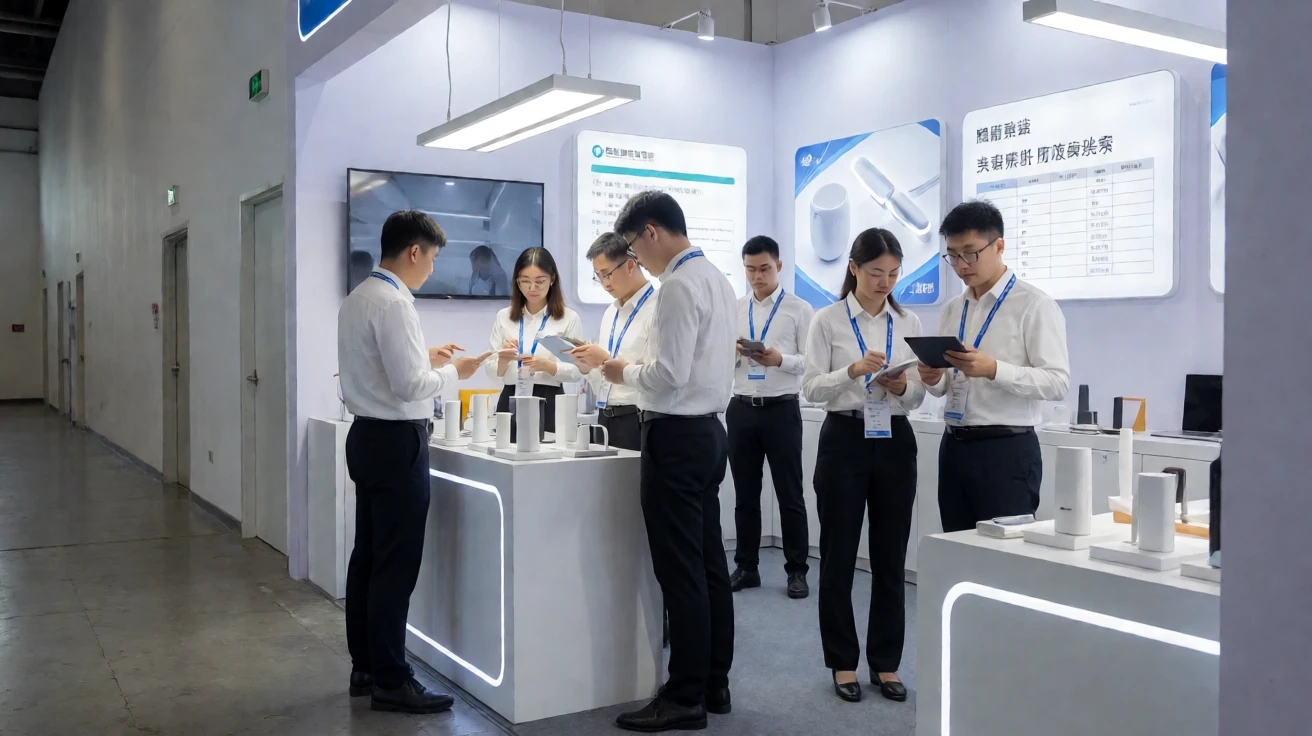

开展前展位与设备验收

四、开展日:把接待、留资和现场管理连成流程

现场执行的核心不是“有人站在展位里”,而是让每次接触都有下一步。

建议采用四步接待法

  1. 判断来访目的:通过开放式问题了解客户关注产品、采购阶段和应用场景;

  2. 匹配展示内容:根据需求安排产品演示或对应人员接待;

  3. 记录关键信息:至少记录客户身份、需求、时间节点、预算或采购流程等可获得信息;

  4. 明确下一步动作:约定报价、寄样、线上会议、工厂拜访或展后电话时间。

现场线索可以分为三类:

  • A类:需求明确、时间紧迫、具备采购条件,应在24小时内分配给销售负责人;

  • B类:有明确兴趣但采购时间未定,安排资料和阶段性跟进;

  • C类:处于了解阶段,进入内容或常规培育流程。

分类标准应在展前统一,避免现场只追求留资数量,忽略线索质量。

每天闭馆后安排15至30分钟复盘:

  • 当天接待了多少有效客户;

  • 哪些客户需要次日再次联系;

  • 哪些产品或演示环节最受关注;

  • 哪些物料消耗过快;

  • 设备、人员和展位是否出现问题;

  • 第二天的预约和人员安排是否需要调整。

五、延期和交付风险怎么处理

倒排计划的价值,不只是列任务,更是提前暴露“晚一天会影响什么”。

建立风险登记表

风险 预警信号 影响 预案
设计迟迟未定稿 多轮修改仍未确认 影响制作和搭建 设置冻结时间,逾期由负责人拍板
印刷或制作延期 供应商无法给出明确交付日期 资料无法按时到场 准备电子资料、当地快印和简化版画面
物流延误或损坏 轨迹停滞、包装破损 展品无法展示 关键样品分批运输,准备替代样品
证件或服务申请遗漏 官方系统显示待审核 人员或设备无法进场 建立申请台账,提前向主办方确认
设备现场不兼容 线缆、接口或网络未测试 演示中断 准备转接头、离线视频和备用设备
重点人员临时缺席 行程变动或身体不适 接待能力下降 设置替补人员并共享客户资料
主办方安排调整 展位、进场或时间发生变化 原计划失效 以官方通知为准,立即重排相关任务

延期处理采用“影响链”判断

当某项任务延期时,不要只问“还能不能赶上”,而要连续判断:

  1. 延期会不会影响下一项任务;

  2. 下一项任务是否存在固定截止日期;

  3. 是否可以并行推进;

  4. 是否有替代供应商或简化方案;

  5. 是否需要立即通知主办方、客户或内部管理层;

  6. 延期成本和现场影响是否值得接受。

例如,展位主视觉迟延时,可以先冻结结构和尺寸,先行制作不依赖主视觉的部分;若最终画面仍无法按时到场,则准备通用背景、电子屏演示和便携展架,保证展位具备基本识别和接待能力。

六、把这套模板变成团队的项目管理工具

建议使用一个共享表格或项目管理工具,而不是只依赖聊天记录。每项任务至少包含以下字段:

字段 说明
任务名称 用动词描述,例如“提交施工图”
所属模块 合同、设计、物料、人员、邀约或物流
负责人 只能有一名最终负责人
协作人 需要参与或审核的人员
计划完成日 按D日倒排
官方截止日 如适用,填写主办方节点
前置任务 未完成则无法启动的事项
当前状态 未开始、进行中、待审核、已完成、阻塞
交付物链接 文件、订单、邮件或确认截图
风险等级 低、中、高
备用方案 延期或失败时的替代措施
最后更新时间 便于识别长期未更新任务

每周例会只讨论三类问题:

  • 本周必须完成但尚未完成的任务;

  • 已经影响后续节点的阻塞事项;

  • 需要管理层、主办方或供应商决策的问题。

这样可以避免把会议时间消耗在已经完成的事项上。

七、开展后的收尾也要提前倒排

参展计划不应在开展日结束时终止。至少在展前一周确定会后动作:

  • 线索由谁汇总、清洗和分配;

  • A类客户在什么时间内联系;

  • 报价、寄样和线上会议由谁负责;

  • 展位照片、客户反馈和销售结果如何归档;

  • 哪些物料回收、入库、报废或寄送;

  • 搭建、物流和供应商费用如何核销;

  • 展会目标完成情况如何复盘。

复盘时不要只看现场人流或收集名片数量,还应比较:

  • 预约客户到场率;

  • 有效线索率;

  • 重点客户覆盖情况;

  • 后续会议、报价和样品机会;

  • 实际成本与预算差异;

  • 哪些任务按时完成,哪些任务反复延期;

  • 下一次参展应提前或取消哪些环节。

一套可复制的参展时间表,最终应让团队在任何一个节点都能回答三件事:现在要完成什么、由谁负责、如果延期怎么办。以开展日为锚点持续倒排,并把主办方官方节点、内部交付物和备用方案放在同一张表里,才能把合同、设计、物料、人员、邀约和物流真正串成一个可执行的项目。
